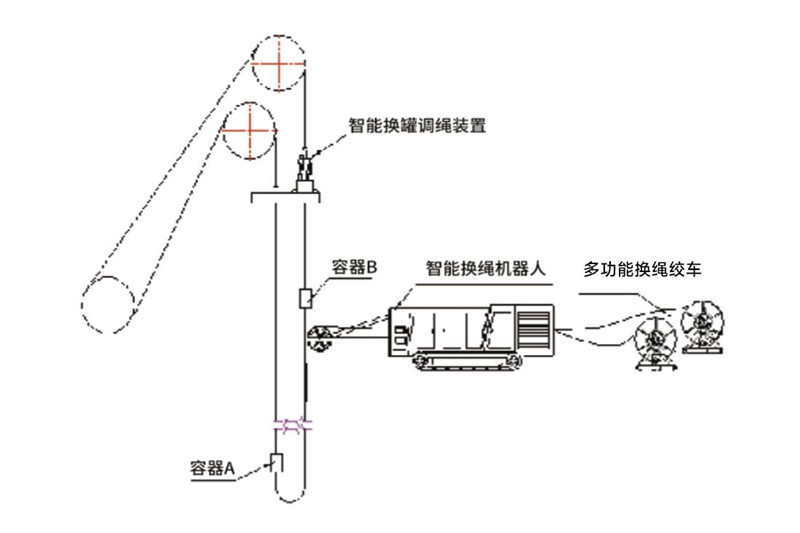

智能換繩機器人于上井口更換圓尾繩
主要工序
換繩前準備
新繩穿過智能換繩機器人,制作巴氏合金繩頭。
1:停罐,設備就位
A容器下放至下井口合適位置,罐下搭設平臺。
卡繩器卡住A側首繩,綜合保障機器人上提B側至合適高度。
換繩機器人進入工作位置,搭設上井口作業平臺。
2:井下斷舊繩
依次斷開A容器側舊尾繩,利用牽引絞車將舊繩下放至尾繩窩底。
拆除舊尾繩連接器。
3:智能換繩機器人下放新繩
智能換繩機器人依次下放至新繩尾繩擋梁位置。
利用牽引絞車配合將新繩翻過尾繩擋梁后牽引至A容器下部。
4:新繩與容器A連接
下井口繩頭與A容器連接。
智能換繩機器人調整好新繩長度,上井口卡住新繩。
智能換繩機器人放出新繩,量取上井口需要的新繩長度后制作巴氏合金繩頭,新繩下放完成。
5:拆上井口舊繩,回收舊繩
井口卡住舊繩,綜合保障機器人下放B容器使舊繩松弛。
斷B容器尾部舊繩,舊繩繩頭穿入智能換繩機器人。(如舊繩頭長度不足,可利用余留的新尾繩作為引繩過渡)智能換繩機器人回收舊繩。
6:新繩與容器B連接,恢復提升
新繩與容器B連接。
綜合保障機器人上提B側容器,張緊新繩,拆除新繩連接卡。
拆除平臺,綜合保障機器人下放B容器,恢復提升系統。
主要工序
換繩前準備
新繩穿過智能換繩機器人,制作巴氏合金繩頭。
1:停罐,設備就位
A容器下放至下井口合適位置,罐下搭設平臺。
卡繩器卡住A側首繩,綜合保障機器人上提B側至合適高度。
換繩機器人進入工作位置,搭設上井口作業平臺。
2:井下斷舊繩
依次斷開A容器側舊尾繩,利用牽引絞車將舊繩下放至尾繩窩底。
拆除舊尾繩連接器。
3:智能換繩機器人下放新繩
智能換繩機器人依次下放至新繩尾繩擋梁位置。
利用牽引絞車配合將新繩翻過尾繩擋梁后牽引至A容器下部。
4:新繩與容器A連接
下井口繩頭與A容器連接。
智能換繩機器人調整好新繩長度,上井口卡住新繩。
智能換繩機器人放出新繩,量取上井口需要的新繩長度后制作巴氏合金繩頭,新繩下放完成。
5:拆上井口舊繩,回收舊繩
井口卡住舊繩,綜合保障機器人下放B容器使舊繩松弛。
斷B容器尾部舊繩,舊繩繩頭穿入智能換繩機器人。(如舊繩頭長度不足,可利用余留的新尾繩作為引繩過渡)智能換繩機器人回收舊繩。
6:新繩與容器B連接,恢復提升
新繩與容器B連接。
綜合保障機器人上提B側容器,張緊新繩,拆除新繩連接卡。
拆除平臺,綜合保障機器人下放B容器,恢復提升系統。
